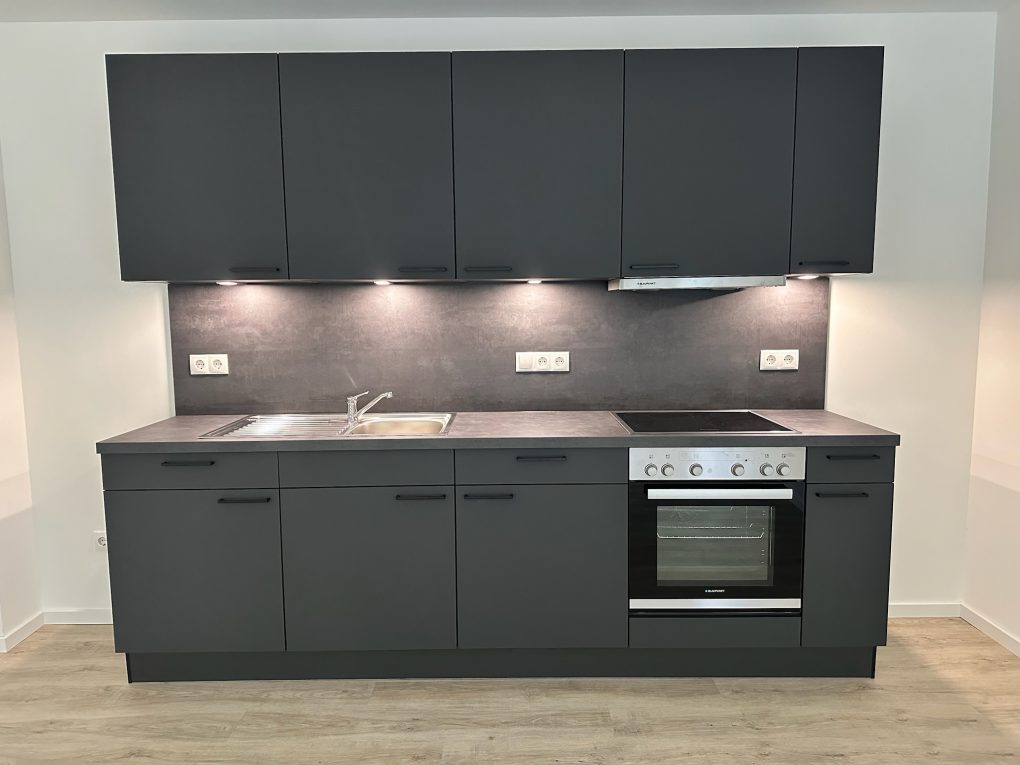

Wohnungen in der TSA 5a sind fertiggestellt und gereinigt
Posted on
by
Alle Fußböden sind verlegt, alle Küchen eingebaut, der Fliesenleger ist fertig und alle Wohnungen wurden von uns endgereinigt. Jetzt werden nur noch die Balkongläser eingebaut und kleine Restarbeiten erledigt. Somit sind wir bereit zur Übergabe der Wohnungen!
-
Endspurt in TSA 5a
Posted on
by
Der Innenausbau TSA 5a (18WE) geht in die finale Phase. Im Dachgeschoss und Erdgeschoss sind die Fußböden verlegt und die Zimmertüren werden eingebaut. Im TSA5 (12WE) wurden die letzten Kleinigkeiten wie Lackierung der Türrahmen in anthrazit abgeschlossen. Es fehlt nur noch der letzte Anstrich im Treppenhaus.
-

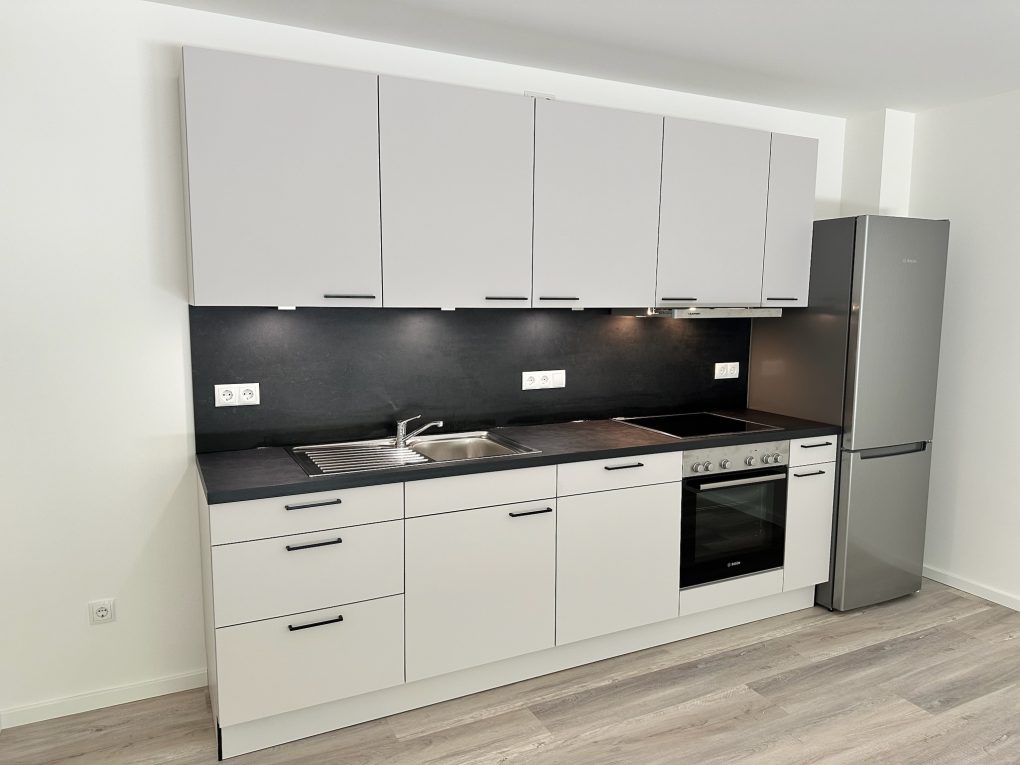

Fertigstellung erste Wohnung TSA5 Erdgeschoss, Fortschritte bei der Außenanlage
Posted on
by
Die Wohnung WE04 konnte fertiggestellt und an die ersten Mieter übergeben werden. Die ersten Stellplätze und ein Teil der Zufahrt sind bereits fertig gestellt sowie der Eingangsbereich der TSA5a. Ab jetzt wird der vordere Bereich inklusive Zufahrt ausgebaut und soll in 2 Wochen fertig gestellt werden. Weitere Impressionen
-
Estricharbeiten abgeschlossen, Außenanlage nimmt Form an
Posted on
by
Alle Terrassen sind fertig gestellt wie auch die Borde um beide Häuser. So konnte auf der Südseite bereits der Mutterboden aufgebracht werden. Im 12 WE sind die Rollläden im EG montiert und die letzten Bäder werden gefliest. Im 18 WE wurde der letzte Estrich eingebaut und jetzt beginnt die Trocknungsphase. Hier WE28.
-

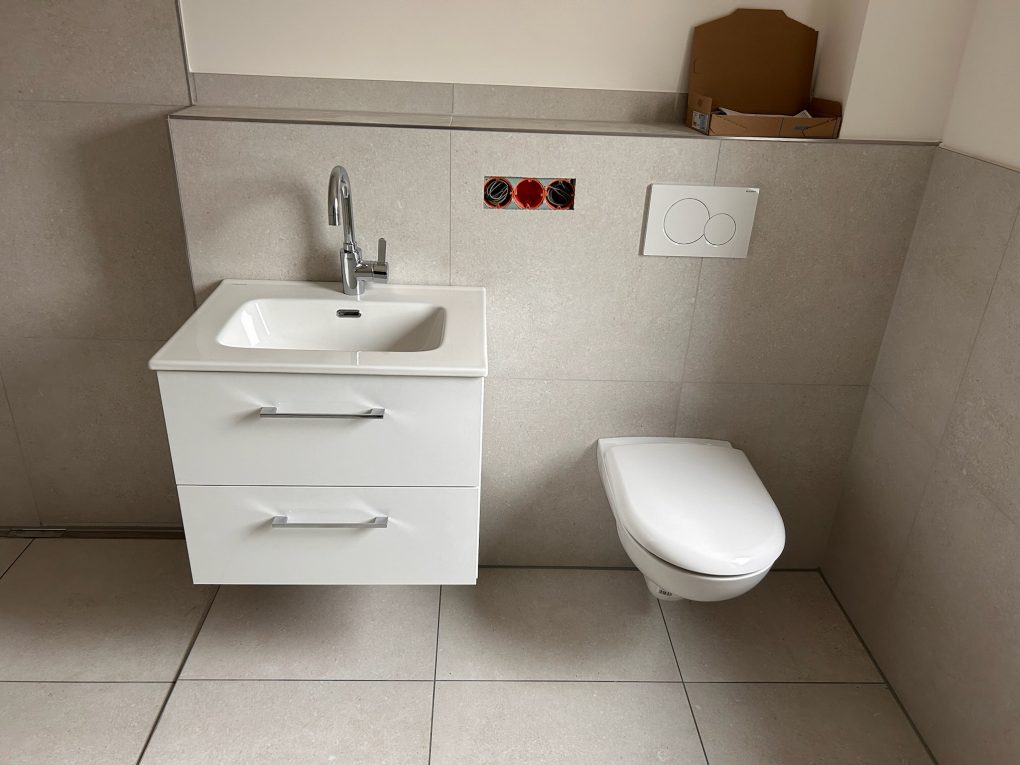

Endmontage Sanitäreinrichtung, Wärmepumpenlieferung und Außenanlage
Posted on
by
Im 12 WE (TSA5) wird mit der Endmontage der Sanitäreinrichtung begonnen. Auch der erste Anstrich vom Maler ist im gesamten Haus aufgetragen.
-

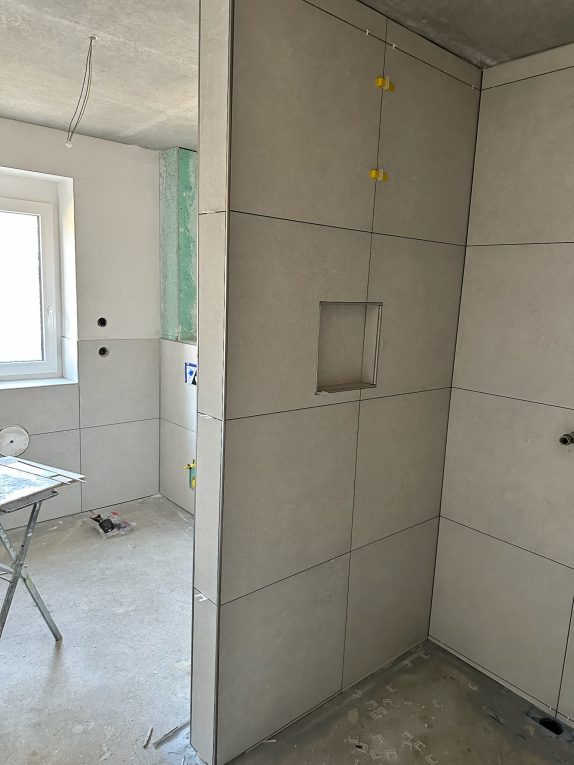

In der TSA5 geht es in den Endspurt. Die Fliesen werden verlegt und die Maler beginnen mit den Vorarbeiten.
Posted on
by
Hier sind in der Wohnung WE03 die 60x60cm Wandfliesen angebracht. Im Dachgeschoss wurden alle Decken gespachtelt und sind zum tapezieren vorbereitet.
-

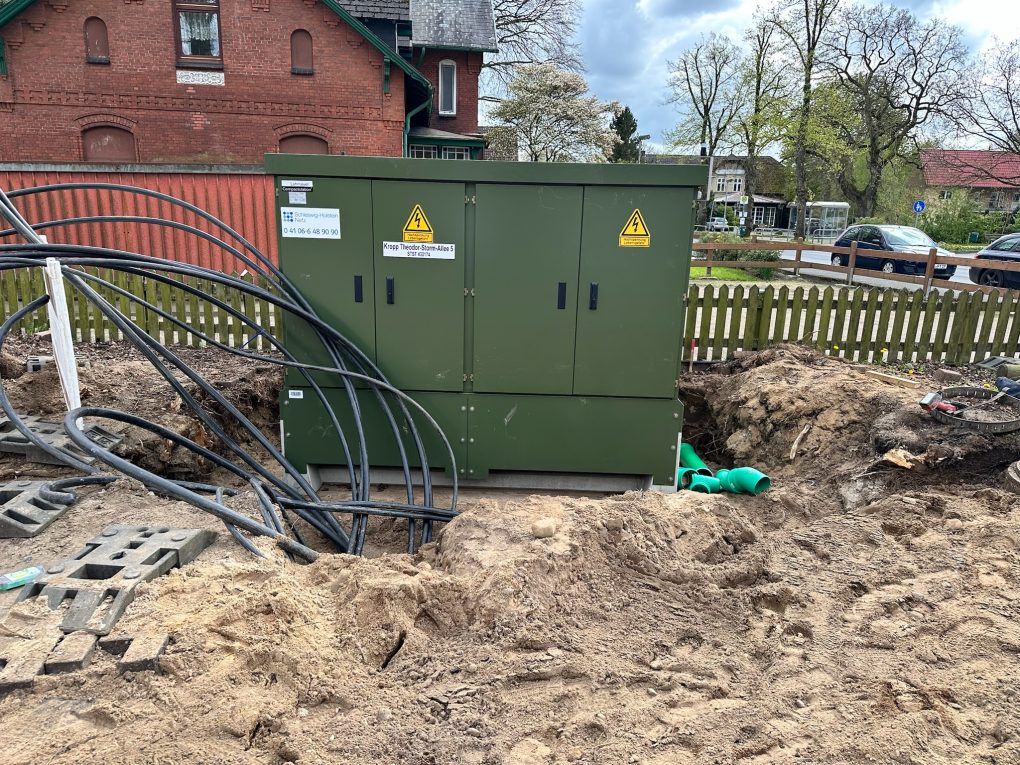

Versorgungsleitungen sind verlegt, Trafohaus gesetzt und Verputzarbeiten im 18WE schreiten voran
Posted on
by
Das Trafohaus wurde geliefert und wird diese Woche angeschlossen, so dass die Gebäude ab nächster Woche Strom anliegen haben. Des Weiteren wird mit der Außenanlage begonnen, Schmutzwasserrohre werden verlegt. Das Erdgeschoss und 1. Obergeschoss sind fertig verputzt. Hier der Blick vom Wohnzimmer der Wohnung WE24 ins Schlafzimmer und auf den Balkon.
-

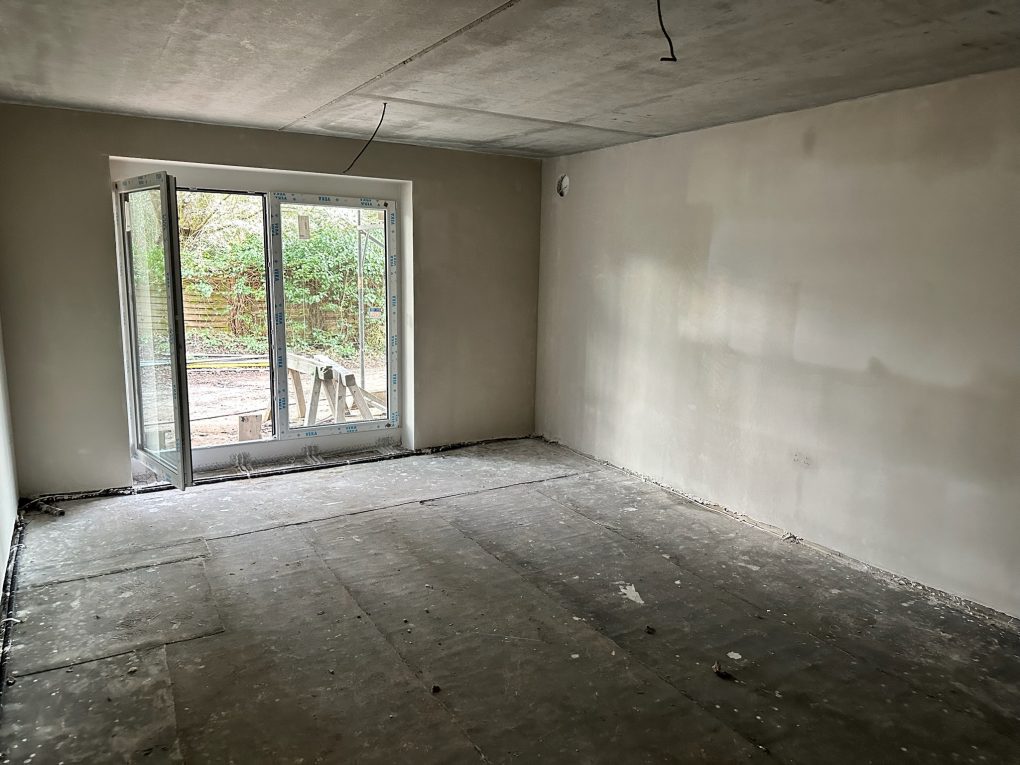

Versorgungsleitungen wurden verlegt und im Gebäude TSA5a wurde das EG verputzt
Posted on
by
Im Erdgeschoss in der TSA5a sind jetzt auch alle Wohnungen verputzt. Hier ein Blick in die Wohnung WE13. Bodenplatte für das hintere Nebengebäude für Außenabstellräume.
-

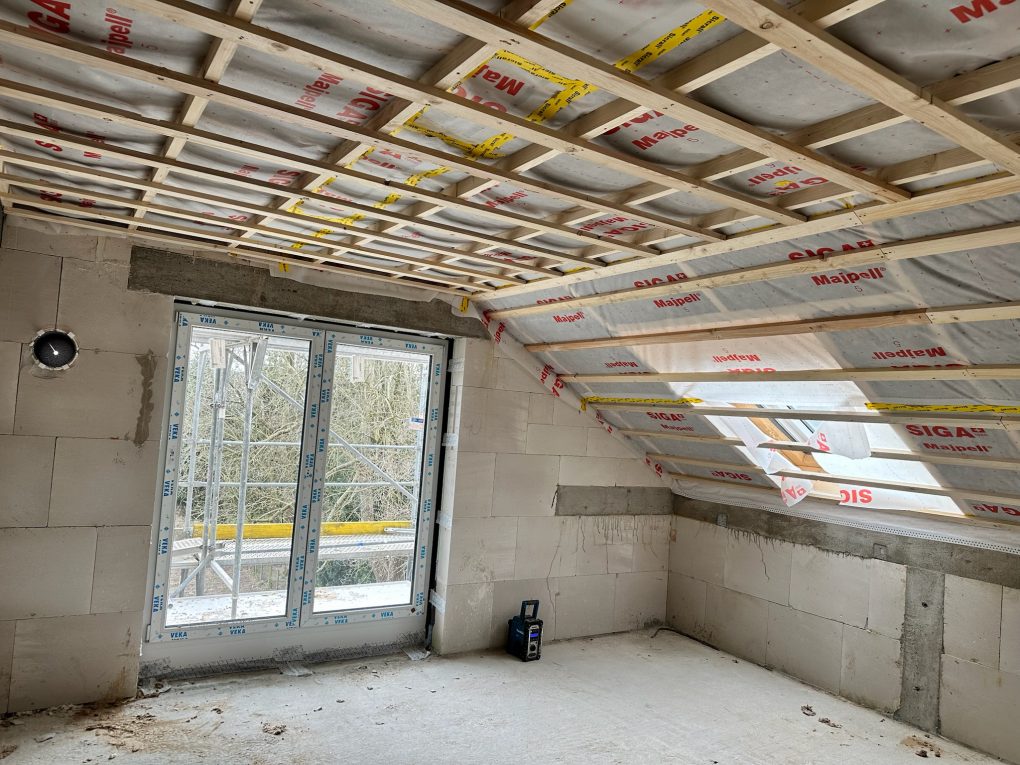

Vorbereitung Hausanschlüsse und Fortschritt TSA 5a
Posted on
by
Im hinteren Haus (TSA 5a) wurde die Dämmung im Dach installiert und jetzt wird der Trockenbau vorbereitet. Im Versorgungsgebäude sind die Türen eingesetzt, die Decken mit Gipskarton abgehangen und die Versorgungsleitungen für das Vorderhaus TSA 5 eingezogen. Anlieferung Putz für das Versorgungsgebäude und TSA 5a. In den nächsten Tage starten auch dort die Putzarbeiten. Außerdem…
-

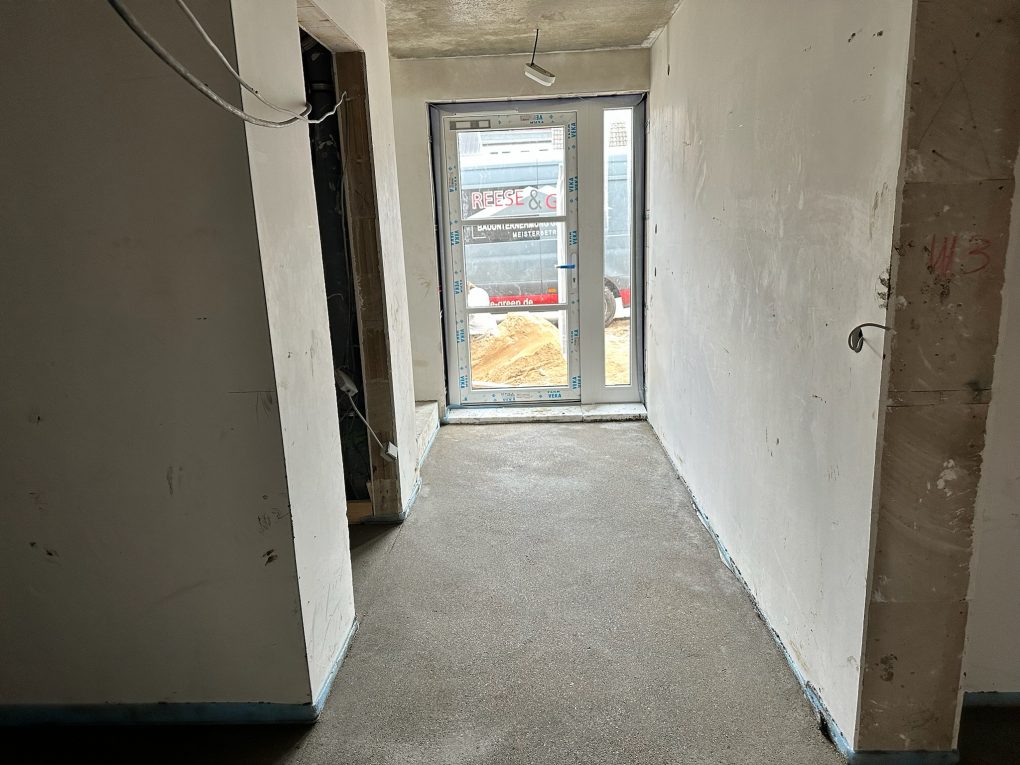

Baukran abgebaut, Estrich TSA 5 fertiggestellt und Forstschritt Dachdeckerarbeiten TSA 5a
Posted on
by
Heute war es soweit, der Hochbau ist endgültig abgeschlossen und der Baukran wurde abgebaut. In wenigen Stunden war er auf den LKW‘s verladen. Im Vorderhaus TSA 5 wurde diese Woche der Estrich fertig eingebaut und beginnt jetzt mit der Trocknungsphase, so das in ca. 2 Wochen mit dem Aufheizprogramm begonnen werden kann. Hier ein Blick…
